Foto: Hansestadt Lüneburg. Beim Spatenstich am 9. April 2026 - von links: Christel John, Frank Soldan, Claudia Kalisch, Landschaftsarchitektin Pamela Münch, Pascal Mennen, Quartiersmanagerin Andrea Szymanski, Vivien Hoffmann und Bauleiter Micha Jirjahn.

Hier wird gebaut: Multifunktionsfeld Am Weißen Turm, rund um die Soltauer Straße, Kanalarbeiten bei der Friedrich-Ebert-Brücke

Am 9. April 2026 gab es den offiziellen Startschuss für den Bau der Sportanlage Am Weißen Turm mit vielfältigen Angeboten. Rund um Soltauer Straße und Soltauer Allee stehen von Mai bis November 2026 verschiedene Sanierungsarbeiten an. Und von der Bülowstraße / Ecke Igelweg bis zum Pirolweg wird ein Abwasserkanal erneuert.


Mitteilung von: Hansestadt Lüneburg – Am: 09./10.04.2026
Online: https://www.hansestadt-lueneburg.de – Foto: Hansestadt Lüneburg.


I. Ort der Begegnung und Bewegung: Hansestadt startet mit dem Bau des Multifunktionsfelds Am Weißen Turm

Foto: Hansestadt Lüneburg. Beim Spatenstich am 9. April 2026 – von links: Christel John, Frank Soldan, Claudia Kalisch, Landschaftsarchitektin Pamela Münch, Pascal Mennen, Quartiersmanagerin Andrea Szymanski, Vivien Hoffmann und Bauleiter Micha Jirjahn.

Es wird ein Ort insbesondere für junge Menschen, an dem sie sich treffen, spielen und sportlich auspowern können: Das neue Multifunktionsfeld im Quartier Am Weißen Turm. Mit dem Spatenstich am 9. April 2026 gab es jetzt den offiziellen Startschuss für den Bau der Sportanlage. Auf einer Fläche von 740 Quadratmetern entsteht ein Fitnesstrampolin, eine Krafttrainingsstation, eine Calisthenicsanlage und eine Tischtennisplatte. Geplant sind außerdem eine Überdachung, Bänke zum Verweilen und Fahrradständer samt Reparaturstation.

OB Claudia Kalisch: Von Kindern und Jugendlichen aus dem Stadtteil mitgeplant

Claudia Kalisch, Lüneburgs Oberbürgermeisterin, lobte die Planungen und das Engagement aller Beteiligten: „Hier entsteht ein Ort der Begegnung, der Bewegung und der Gemeinschaft, bei dessen Entstehung Kinder und Jugendlichen aus dem Stadtteil mitgeplant, mitgedacht und mitentschieden haben.“ Ermöglicht wird das rund 300.000 Euro umfassende Projekt durch die Städtebauförderung von Bund, Land und Kommune – mit einem Förderanteil von 90 Prozent. Das Multifunktionsfeld ist Teil der schrittweisen Weiterentwicklung des Sanierungsgebiets Am Weißen Turm.

II. Baumaßnahmen rund um die Soltauer Straße: Hansestadt stellt weitere Baupläne vor

Seit Herbst 2025 laufen die Arbeiten zum Neubau der OHE-Brücke an der Soltauer Straße. Ein Großteil der vorbereitenden Arbeiten konnte trotz Schnee und Minusgraden im Winter planmäßig durchgeführt werden. Verzögerungen gab es zuletzt allerdings witterungsbedingt bei den Betonarbeiten für das Fundament der Brücke. „Wir haben unseren Puffer damit aufgebraucht, planen aber weiterhin, im Spätsommer fertig zu sein“, sagt Alexander Matz, Fachbereichsleiter Tiefbau und Grün.

Info-Veranstaltungen zu kommenden Baumaßnahmen Soltauer Straße und Soltauer Allee am 4. und 5. Mai 2026

Parallel zum Brückenneubau und im Anschluss daran stehen weitere Baumaßnahmen im Bereich der Soltauer Straße und Soltauer Allee an, unter anderem umfangreiche Netzarbeiten der Avacon. Diese stellte Matz am 8. April 2026 im Mobilitätsausschuss der Hansestadt vor. Für Anwohnende und Interessierte sind für 4. und 5. Mai 2026 Infoveranstaltungen für Oedeme und für Rettmer/Häcklingen geplant. Dazu wird die Hansestadt rechtzeitig informieren.

Im Folgenden sind die Baumaßnahmen in zeitlicher Staffelung vorgestellt.

1. Baumaßnahmen nördlich der OHE-Brücke ab Mai 2026

Nördliches Brückenumfeld: Im Mai und Juni 2026 plant die Hansestadt, nördlich der OHE-Brücke den Straßenraum und die dortige Verkehrsführung neu zu ordnen sowie die Fahrbahn zu sanieren. Diese Arbeiten können starten, sobald die Avacon ein Kabel, das bei den Brückenbauarbeiten beschädigt und provisorisch repariert wurde, unterirdisch verlegt hat. „Hierfür ist eine Genehmigung der SinON GmbH notwendig, die noch aussteht“, erläutert Matz.

Während dieser Arbeiten nördlich der gesperrten Brücke ist die Bäckerei Harms weiterhin aus Norden zu Fuß und mit dem Fahrrad erreichbar. Fahrzeuge können die Soltauer Straße bis zu Kreuzung Heidkamp nutzen. Mit den Anliegenden der Brücke wird der Bereich Tiefbau rechtzeitig Kontakt aufnehmen, um die Erreichbarkeit und Einschränkungen zu besprechen.

2. Südlich der OHE-Brücke: Umgestaltung der Kreuzung Soltauer Straße-Munstermannskamp im Juli 2026

Südliches Brückenumfeld: Parallel zu den Arbeiten im Kreuzungsbereich wird südlich der Brücke der Straßenraum und die dortige Verkehrsführung neu geordnet sowie die Fahrbahn saniert.

Kreuzung Munstermannskamp: Im Juli plant die Hansestadt die Umgestaltung der Kreuzung Soltauer Straße / Munstermannskamp. „Der Knotenpunkt muss umgebaut und technisch modernisiert werden, um die Blickbeziehungen zu verbessern und damit einen Unfallpunkt zu beseitigen“, erläutert Matz. Für die Arbeiten, die rund einen Monat dauern werden, muss der Munstermannskamp im Kreuzungsbereich voll gesperrt werden. In der Zeit bleibt die Umleitungsstrecke über den Mustermannskamp grundsätzlich bestehen, der gesperrte Abschnitt muss jedoch über die Blücherstraße und die Scharnhorststraße umfahren werden. Wenn alles nach Plan läuft, fällt die Vollsperrung in die Sommerferien.

3. Netzarbeiten in Soltauer Straße und Soltauer Allee Juli bis November 2026

Netzverstärkungsarbeiten der Avacon: Ab Juli startet die Avacon mit umfangreichen Netzarbeiten in der Soltauer Straße und Soltauer Allee. Diese Arbeiten sind mit abschnittsweisen Sperrungen verbunden und führen bis zum Umspannwerk Rettmer. Sie werden voraussichtlich bis Ende November 2026 abgeschlossen.

4. Deckensanierung Soltauer Straße ab August 2026

Deckensanierung Soltauer Straße: Im Schatten der Avacon-Arbeiten saniert die Hansestadt voraussichtlich ab August 2026 die Fahrbahndecke in der Soltauer Straße zwischen der Kreuzung und der Einmündung Scharnhorststraße. So können Synergien bei beiden Maßnahmen genutzt werden. Geplant ist eine halbseitige Bauweise und eine Gesamtbauzeit von rund drei Monaten. Die Verkehrsführung wird entweder mit einer Ampel oder als Einbahnstraße umgesetzt. „Dazu sind wir noch im Austausch, insbesondere mit der MOIN zum Busverkehr“, so Matz.

Freigabe der OHE-Brücke Soltauer Straße für August / September 2026 angestrebt

Ziel ist es, die Brücke im August zumindest auf der Westseite bereits für den Fußverkehr freizugeben und ab Ende September auch für den Rad- und Fahrzeugverkehr.

Fazit: Modernisierung des Gesamtbereichs – mit Bitte um Verständnis

Mit Blick auf die vielen Maßnahmen und die lange Bauphase betont Alexander Matz: „Es ist eine Herausforderung für Anwohnende und Verkehrsteilnehmende, die diese Achsen nutzen. Wir bitten dafür um Verständnis. Der große Vorteil ist, dass wir jetzt die Möglichkeit haben, alles in einem Abwasch zu machen und in einem Gesamtkonzept aufeinander abzustimmen. Im Anschluss ist der Bereich modernisiert und muss viele Jahre nicht mehr angefasst werden.“

III. AGL erneuert Schmutzwassersammler an der Friedrich-Ebert-Brücke

Die AGL erneuert ab dem 20. April 2026 den Schmutzwassersammler Kaltenmoor an und unter den Gleisanlagen der Deutschen Bahn von der Bülowstraße / Ecke Igelweg bis zum Pirolweg bei der Firma Clage. Besonders der Bereich unter den Bahngleisen ist derzeit in sehr schlechtem baulichen Zustand. Zudem ist der Kanal hydraulisch überlastet und muss dringend erneuert werden, sagt Olav Hinz, Abteilungsleiter Kanalsanierung bei der AGL.

Neuer, größerer Kanal auf 250 Meter Länge – Pirolweg von Juli bis Oktober voll gesperrt

Die AGL errichtet den neuen, größeren Kanal in neuer Trasse unterhalb der Gleisanlagen der Deutschen Bahn und abschnittsweise seitlich der Gleise. Die Gesamtbaulänge beträgt rund 250 Meter. Der überwiegende Teil der neuen Kanalrohre wird in geschlossener Bauweise erneuert. Ein kleinerer Abschnitt im Pirolweg wird in offener Bauweise hergestellt. Dafür muss der Pirolweg voraussichtlich von Ende Juli bis Anfang Oktober 2026 für rund zehn Wochen voll gesperrt werden. Die genauen Sperrzeiten werden rechtzeitig bekanntgegeben.

Einschränkungen im Bereich der Kleingärten bis Dezember 2026

Während der übrigen Bauzeit ist vor allem mit Einschränkungen für den Anliegerverkehr im Bereich der Kleingärten zu rechnen. Für Rettungsfahrzeuge und die Feuerwehr wird die Durchfahrt jederzeit sichergestellt. Anliegerinnen und Anlieger mit Ziel Kleingartensiedlung müssen von April bis Dezember 2026 mit Einschränkungen bei der Erreichbarkeit rechnen. Die AGL bittet alle Betroffenen um Verständnis für die notwendigen Arbeiten. Ziel der Maßnahme ist es, die Abwasserinfrastruktur langfristig zu sichern und die Leistungsfähigkeit des Kanalsystems im Bereich Kaltenmoor nachhaltig zu verbessern.

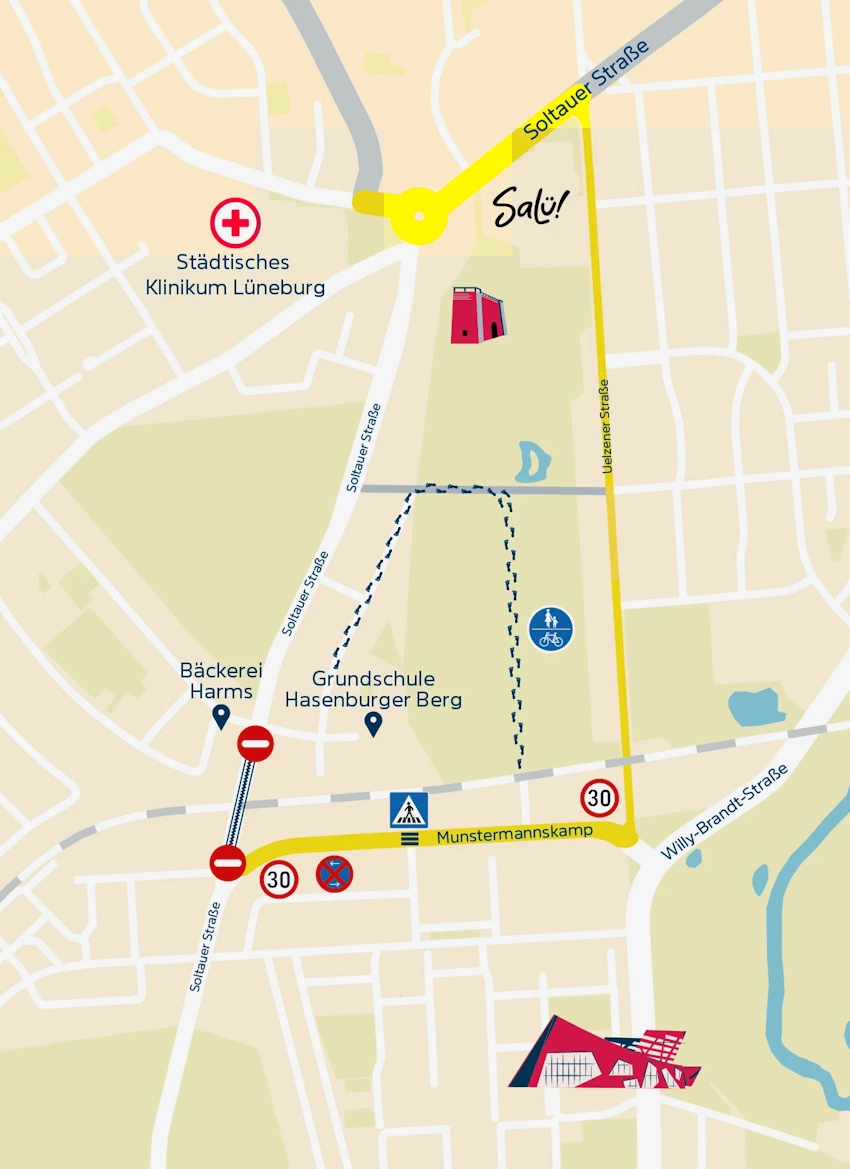

Aktuell wird die OHE-Brücke an der Soltauer Straße neu gebaut. Der Straßenabschnitt ist daher gesperrt und eine Umleitung eingerichtet.
